风电阳江公司南鹏岛海上风电项目 风机吊装顺利收关

来源:中节能风力发电股份有限公司 时间:2021-10-20 【字号:

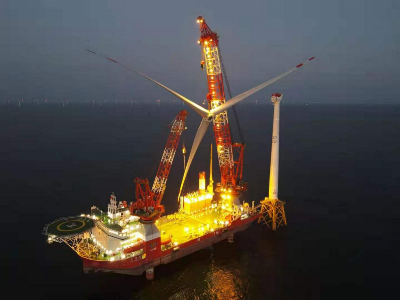

10月18日,风电阳江公司紧抓台风“圆规”过境后的宝贵施工窗口期,南鹏岛海上风电项目最后一台47#风机叶轮与机舱在海平面百米高空实现精准对接,至此,全部55台5.5MW风机完成吊装,项目建设关键节点顺利收关,掀起项目全容量并网发电的序幕。

风电阳江公司南鹏岛海上风电项目装机总容量30万千瓦,安装单机容量5.5兆瓦的风机55台,同时建设220千伏海上升压站、陆上集控中心各一座。自开工以来,阳江海上风电项目部克服涌浪、风速、施工船舶走锚风险高等一系列海上施工难点,坚持高标准、高质量、高效率推进项目建设。面对海上船机设备资源紧缺和南海台风频发等不利影响,精心组织、迅速行动,组织现场人员连续作战、不舍昼夜,团结一致,顺利完成最后一台风机吊装,实现全场风电机组全部完成吊装的重要工程节点目标。

按照预定目标,风电阳江公司将在确保安全的前提下,加快推进项目建设,确保项目按期实现全容量并网发电目标,为风电公司高质量发展贡献力量。

作者:韩宝军
摄影:韩宝军、武超
