西中区域公司云顶山风场圆满配合完成停电跨越工作纪实

来源:中节能风力发电股份有限公司 时间:2021-02-01 【字号:

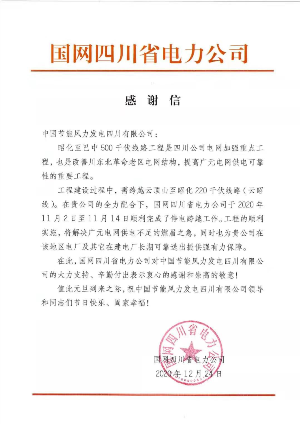

“国网四川省电力公司对中节能风力发电四川有限公司的大力支持、辛勤付出表示衷心的感谢和崇高的敬意!值此元旦到来之际,祝中节能风力发电四川有限公司领导和同志们节日快乐、阖家幸福!”这是在2021年元旦前夕,国网四川省电力公司送来的感谢信中的内容。四川省电力公司用热情洋溢的语言表达了深深谢意和祝福,温暖人心。

2020年8月10日,接四川省电力公司通知,为改善川东北革命老区电网结构,提高广元电网供电可靠性,由其建设的巴中至昭化500kV线路工程需跨越云顶山风场送出线路220kV云昭线2处,要求云顶山风场全站停电15天配合施工。巴中至昭化500kV线路工程由四川省电力设计咨询有限责任公司设计,四川蜀能电力公司蜀达分公司承建。在知晓情况后,公司领导班子与四川省电力公司相关领导进行商洽,组织工程技术人员,同时邀请相关专家主动与省电力公司建设部及施工单位一同对施工方案分析探讨,寻找论证不停电跨越的可能性。

8月18日,巴中至昭化500kV线路工程停电专题协调会成功召开。会上施工单位及专家对跨越220kV云昭线拟采取的方案进行严谨分析,最终结论为不能采用带电跨越方式,只能采取云昭线停电跨越方式。因本次停电处于大风季节,时间较长,经测算此次停电损失将高达325万千瓦时。经公司领导与省电力公司领导积极协调、努力争取,最终省电力公司同意根据风功率预测情况选择风速最小时段停电,并同意当大风施工不能正常开展时,可在做好安全措施的情况下临时恢复送电,尽可能减少电量损失。

8月19日,云顶山风场根据风功率预测及往年发电情况与四川省电力公司建设部共同商议,将220kV云昭线送出线路配合停电时间确定在2020年11月1日至11月14日进行。同时整合风场停电工作计划,将原定于9月开展的年度定检预试、检修及5项技改工作全部延后到停电时段开展,有效减少停电损失。

10月25日,云顶山风场发现11月1日当天将有8m/s左右的大风,而后的14天风速均不超过6m/s。随即与四川省电力公司建设部沟通协调,将停电时间延后一天。并牵头与省电力公司建设部和施工单位建立工作组,计划停电后每日早中晚三次核实当日工作进展。通过各方共同努力,停电跨越施工进度提前半天完成,于11月15日恢复送电。云顶山风场停电时段内平均风速为3.56m/s,损失电量187万kWh,较初步计划损失减少约138万千瓦时。

本次停电检修是云顶山风场投运以来最大规模的一次检修作业,集场内外线路检修、升压站定检预试、5项技改全部中到一起开展,需调配多个检修、试验、施工单位。风场全体员工坚持安全第一、务实高效的工作态度,主动出击、迎难而上,提前编制作业计划方案,严格落实外协单位进场作业要求。党员发挥模范带头作用,主动放弃休假;团员青年强化主人翁意识,努力向党员同志看齐,每个人都坚守在所负责的工作面,用细致、专业的态度对现场安全、质量、进度进行监督检查。四川省电力公司相关工作人员对云顶山风场现场人员表现出的奉献精神所感动,同时对西中区域公司积极响应、认真分析,主动配合的专业态度表示敬意。

西中区域公司的继续发展壮大离不开电网公司和当地政府的支持。交流畅通,才能见效,长期密切配合与合作,才能合法、合规、高效完成相应的工作,真正将合作关系培养成共生共长的“场网情、企地情”。西中区域公司将再接再厉,有序推进天台山二期项目工程建设,继续把好工程质量关,做好安全和谐施工,注重生态环境保护,实现早日并网,在建设发展的同时,为风电公司在四川的深耕发展提供强有力的支撑和保障。
